woensdag 27 maart 2013

Overleg met Gemeente


Naar aanleiding van ons verzoek om een overleg te laten plaatsvinden  over de voortgang en uitvoering van de werkzaamheden van de herinrichting, heeft  hedenochtend een constructief  gesprek plaats gevonden met bovengenoemde aanwezigen.

      Verhogingen van de plateaus (zoals op tekening en tijdens ontwerp en inspraakronde) zal veel duurder uitpakken dan begroot en geeft veel praktische problemen voor de uitvoering hiervan. Ook zal deze uitvoering veel wateroverlast veroorzaken voor omliggende percelen (afwatering).

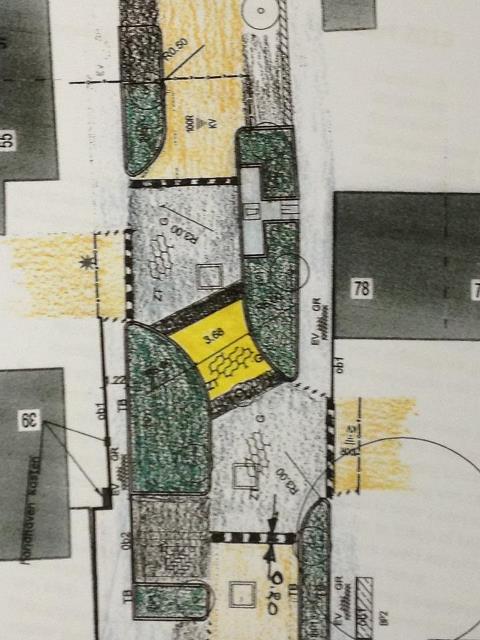

Hierdoor is gekozen voor een drempel in het verlengde van de rijrichting zoals op de laatste tekening duidelijk staat aangegeven.
      In het midden van het kruispunt wordt deze drempel gemaakt met een verhoging van ca. 8 cm en een breedte van ca. 3 meter (of zo breed mogelijk). Deze drempel wordt gekenmerkt door zwart met witte stenen op de schuine delen van de drempel. De drempel uit het ontwerp zal met een andere kleur stenen   ( geel ) uitgevoerd worden om duidelijker te laten zien dat het een verkeer remmende maatregel is.
      De opstelplaatsen voor de “kliko’s” staan op tekening aangegeven en zijn vanaf het voetpad benaderbaar. Ophaalpunt bij nr70 zal gehandhaafd blijven en daardoor komt de nieuwe parkeerplaats op die plaats te vervallen.
      Planning zoals afgegeven op 4 maart 2013 zal niet gerealiseerd kunnen worden. Met Pasen zal er eveneens minder werkzaamheden uitgevoerd worden ivm vrije dagen van werknemers. Echter is er wel een indicatie af te geven.
Eind deze week moet het plein gereed zijn met de aansluiting naar het bestaande straatwerk.
Overige werkzaamheden zijn (naar verwachting) gereed binnen 3 weken nadien.
Herstelbestrating en aanpassen nieuwe bloembakken zijn daarna pas aan de beurt.
      Extra kosten voor aanpassen bloembakken (rechte uitvoering) en overige werkzaamheden die niet waren voorzien in het bestek komen voor rekening Gemeente en zullen niet ten kosten gaan van de overige werkzaamheden. De werkzaamheden en uitvoering zoals besproken zullen gewoon doorgaan.
      Getracht wordt om de bestrating die omhooggekomen is door wortelgroei gelijk en verzakkingen mee te nemen in dit plan.
      Een nieuwe nieuwsbrief zal vanuit de Gemeente worden verzorgd met daarin en uitvergroting van de plateaus zoals ze nu worden uitgevoerd.
      Bloembak bij nr69 komt te vervallen waardoor carport toegankelijk blijft.
      Nieuwe straatwerk laat te wensen over. De aansluitingen en door elkaar gebruik van nieuw en oud materiaal zal aan het eind worden opgenomen en beoordeeld of hier nog wat aan gedaan moet worden. Uitgangspunt is en blijft dat de bewoners tevreden zijn met het eindresultaat.
      Voetpaden blijven net zo breed (muv pad tpv fam chickhoer, daar zal het pad ca 90cm breed worden.)
       als nu het geval is. De bestrating zal hierop worden aangepast zodat er een bredere doorgang zal zijn voor het doorgaande verkeer.
      Tuin bij nr39 blijft zoals in huidige vorm en elektrakasten worden niet verplaatst.
